计划管理操作手册
数字丰泰 · 业务流程版 · 2026 年 10 月 20 日
本手册按“维护节点 → 提交报审 → 执行反馈 → 导入变更 → 申请结项”的业务顺序说明操作。系统页面中的“任务名称”“任务导入”“任务反馈”在本手册中均指工程进度计划节点。
第一章 手册说明
一、进入计划管理
- 登录数字丰泰,先在右上角选择正确的项目。
- 展开左侧 2.2进度管理,进入 2.2.2工程进度管理。
- 在页面上方选择标段,核对列表中的计划节点。可按任务项名称、负责人和计划时间筛选。
- 后续新增、导入、报审、调整和结项均在当前项目、标段下办理。

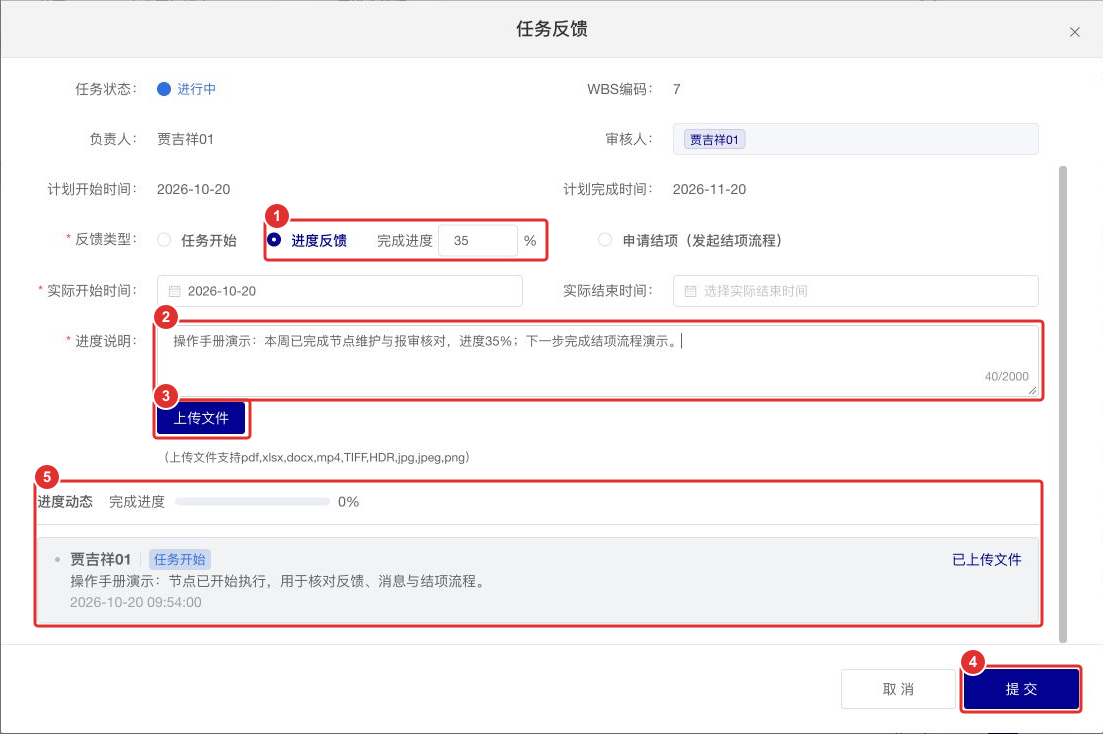

点击图片可放大查看红框与步骤标记
图1标记:①项目与标段;②菜单入口;③线上新增及Excel导入;④发布与更多操作。截图中的记录用于演示,实际操作前请核对自己的项目和标段。
二、按角色阅读
| 角色 |
主要办理事项 |
建议阅读 |
| 节点维护人、发起人 |
新增或导入节点,补齐人员和时间,提交报审、导入变更 |
第二至第五章 |
| 节点负责人 |
查看分配通知,维护进度,按周反馈,申请结项 |
第六至第七章 |
| 审批人 |
从待办进入报审、调整或结项流程,核对内容并审批 |
第三、四、七章 |
三、先分清状态
节点执行状态用于说明未开始、执行进展、滞后或延期等情况;流程状态用于说明报审、调整或结项申请的审批进展。创建报审显示“已归档”,表示该次审批完成,不能据此判断节点已经结项。
节点保存或导入成功后,仍需按页面入口发起报审;提交结项申请后,仍需查看结项审批结果。
第二章 节点维护
一、线上新增节点
- 在计划列表点击 线上新增,打开“新增任务”。
- 在“常规”页填写 任务名称。名称最多100字,建议写明具体交付事项。
- 选择 负责人、审核人。人员选择窗口可按企业组织或项目组织定位人员,勾选后点击“确定”;返回表单检查人员是否已填入。
- 填写 计划开始时间、计划完成时间。核对日期先后关系,并根据业务需要选择计划等级。
- 如需说明依赖、资源或其他信息,切换“前置任务”“资源”“备注”“成本”页补充。
- 点击 确定 保存。回到列表核对名称、负责人、审核人、计划时间和计划等级。

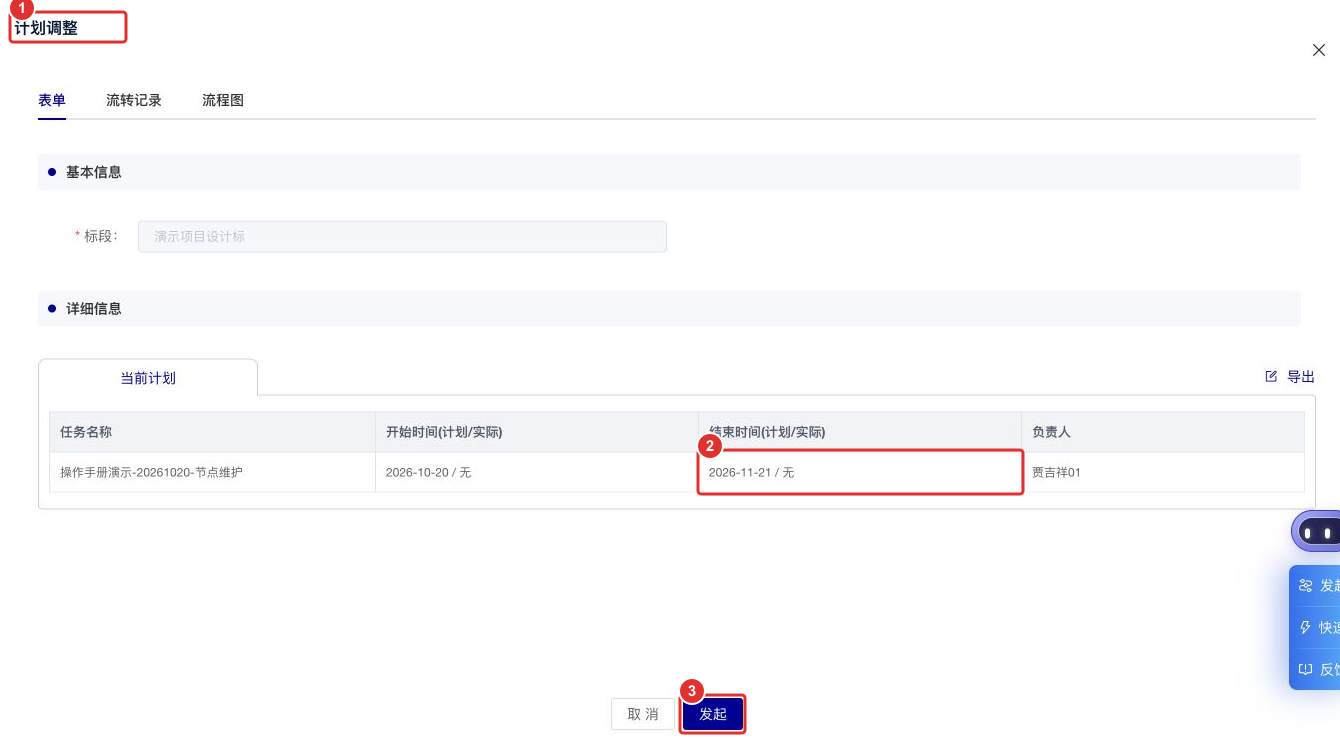

点击图片可放大查看红框与步骤标记
图2标记:①任务名称;②负责人和审核人;③计划日期;④计划等级;⑤确定保存。此图同时适用于第五章的节点类型说明。
完成标志: 列表出现新节点;本次演示保存后流程状态为“未发起”,还需继续提交报审。
二、通过Excel批量导入
- 在计划列表点击 Excel模板导入,打开“任务导入”。
- 点击窗口内的 下载模版,使用本次下载的“施工计划导入模板”填写数据。列表的“Excel模板导出”可导出现有计划数据,不能直接替代新增导入模板。
- 保持模板表头和列结构,填写计划数据;先检查名称、层级、计划时间、负责人和审核人。
- 点击上传区域选择Excel,或将文件拖入上传区域。单次导入最多支持 5000条。
- 确认文件名正确后点击 导入,等待导入结果。
- 成功后返回列表核对新增记录,再按第三章提交报审。失败时先查看页面提示;如提供“下载失败文档”,下载后修正并重新导入。

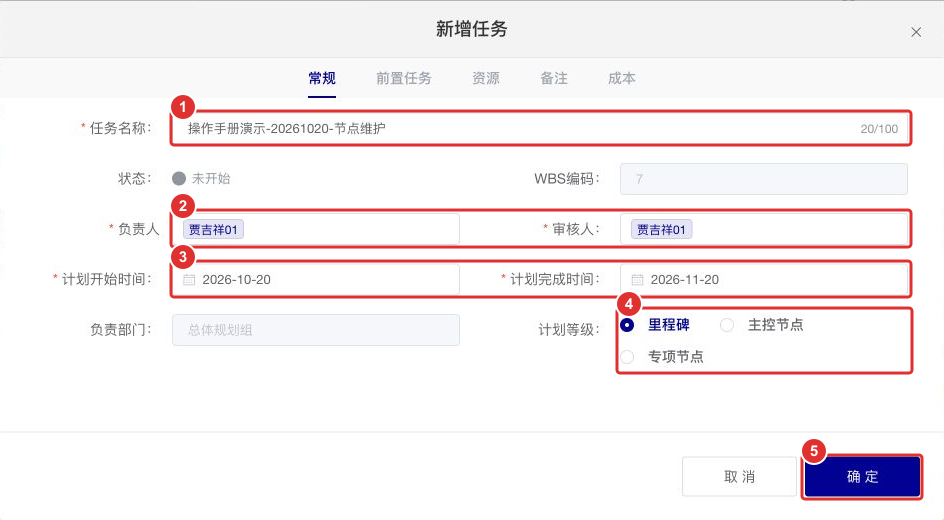

点击图片可放大查看红框与步骤标记
图3标记:①下载新增模板;②上传填好的Excel;③导入。上传完成只代表文件已选入,需等待系统返回导入结果。
三、新增导入模板填写要点
| 字段组 |
模板中的列 |
填写要点 |
| 节点与层级 |
标识号、大纲级别、名称 |
按模板维护节点标识及上下级结构,不随意改变列名 |
| 计划周期 |
工期、计划开始时间、计划结束时间 |
保持工期与日期一致,按项目实际计划填写 |
| 节点类型与依赖 |
计划等级、前置任务 |
计划等级使用系统支持的类型;有依赖时维护前置任务 |
| 补充说明 |
备注、资源名称、进度状态、进度说明 |
按本次导入业务需要填写,不用说明文字替代计划日期 |
| 责任关系 |
责任人、审核人 |
填写系统能够识别的人员;导入后复核人员对应结果 |
异常处理: 如果同时出现“导入失败”和“导入文件错误,无法下载”,请保留原文件和报错截图,联系管理员核查导入服务。不要把上传进度完成当作节点维护成功,也不要在未核对列表前重复导入。
第三章 提交报审与消息提醒
一、发起计划报审
- 在列表勾选本次需要报审的节点,核对“已选择”数量。
- 点击 发布,进入“计划报审”页面。
- 在“表单”页检查标段及“当前计划”中的任务名称、开始时间、结束时间和负责人;页面有“已提交计划”标签时,可切换核对已有提交内容。
- 确认本次范围正确,点击底部 发起。
- 返回列表查看流程状态;需要跟踪审批时,进入相应流程的 流转记录、流程图。
点击图片可放大查看红框与步骤标记

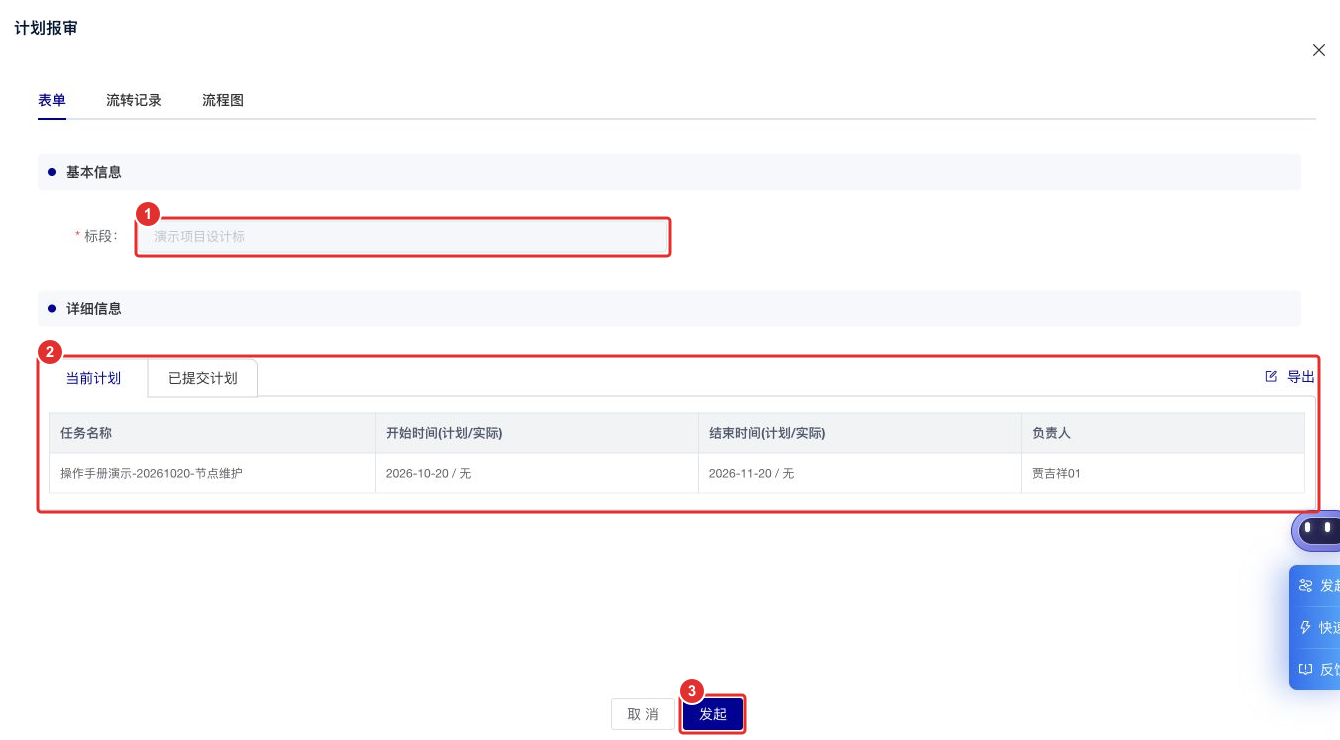

图4标记:①报审标段;②本次报审节点及计划日期;③发起。保存节点、点击发布、正式发起分别是不同步骤。
二、提交后如何触发消息
计划报审实际提交成功后,系统按流程事件接入消息中心。接收对象由流程分配及节点责任关系确定,不能用打开页面或保存草稿代替正式提交。
| 触发时点 |
接收人 |
消息类型与内容 |
收到后怎么做 |
| 发起人提交审批成功 |
发起人 |
通知申请已发起,提示关注审批结果 |
查看状态,避免重复发起 |
| 流程到达审批节点 |
当前审批人 |
待办,说明哪个计划流程待审批 |
查看详情,核对后审批 |
| 流程到达抄送节点 |
抄送人 |
抄送通知 |
查看并知悉 |
| 报审流程审批归档 |
发起人 |
流程归档通知 |
查看最终审批结果 |
| 计划创建审批归档 |
节点负责人 |
分配通知,包含计划周期、工期和计划等级 |
查看计划并推进执行 |
| 创建审批归档且存在上级计划 |
上级计划负责人 |
下级计划分解通知 |
统筹上下级计划依赖 |
三、从消息进入办理
进入 消息中心 → 我的消息,按“待办”“通知”等分类查找,必要时用标题搜索。审批人点击对应待办的 查看详情,进入计划报审流程办理。

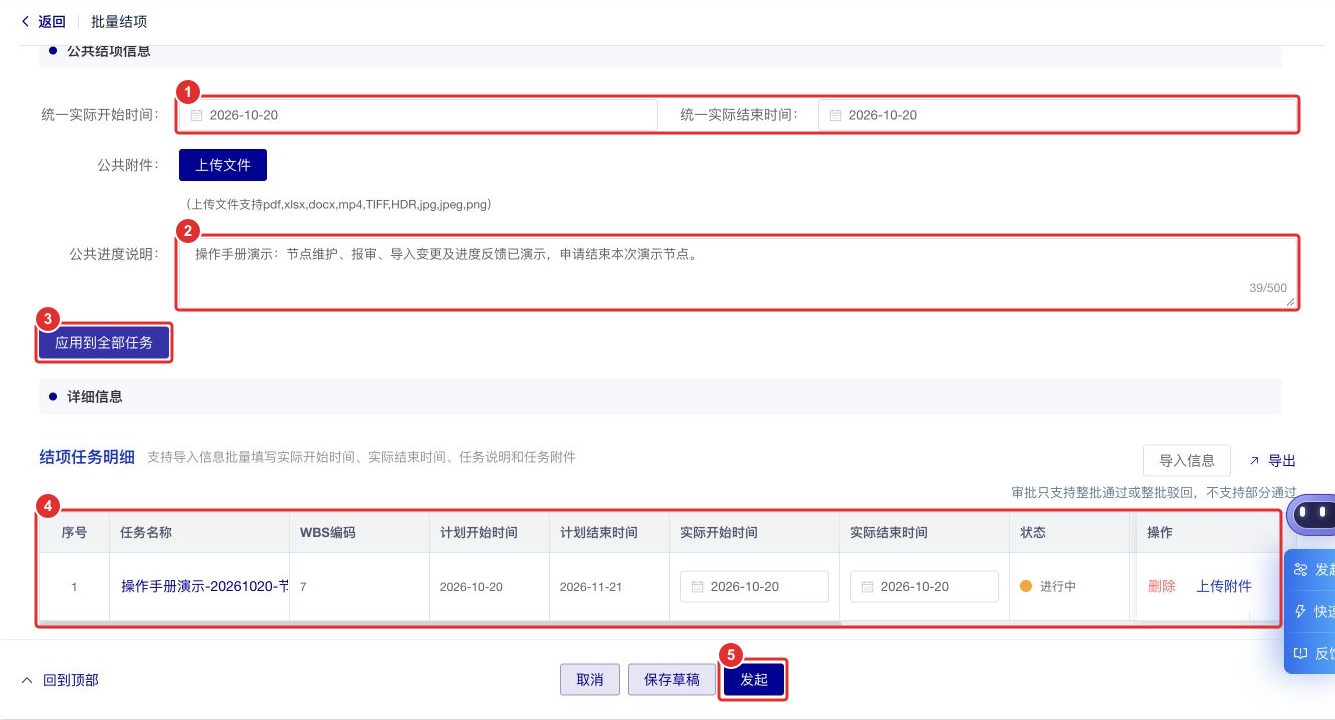

点击图片可放大查看红框与步骤标记
图5标记:①消息分类;②计划管理待办及标题;③查看详情。消息查看后可以变为已读,审批是否完成仍以流程详情为准;消息摘要中的表述也不能替代最终审批结果。
完成标志: 发起人能查到提交结果,审批人能查到对应待办并进入正确的计划流程。消息模板支持Web及丰声Next渠道,具体接收渠道以项目配置和实际投递结果为准。
第四章 通过导入发起变更
一、选择需要调整的节点
- 在原项目、原标段查找待变更节点,核对其流程状态。
- 勾选本次需要调整的节点,点击 更多操作 → 计划调整。
- 系统打开“任务导入”。如果提示“请选择流程状态为:未进行、已归档、已驳回计划进行修改”,先处理现有审批,再重新发起调整。
- 点击窗口内 下载模版,下载当前勾选节点对应的“施工计划调整导入模板”。
点击图片可放大查看红框与步骤标记

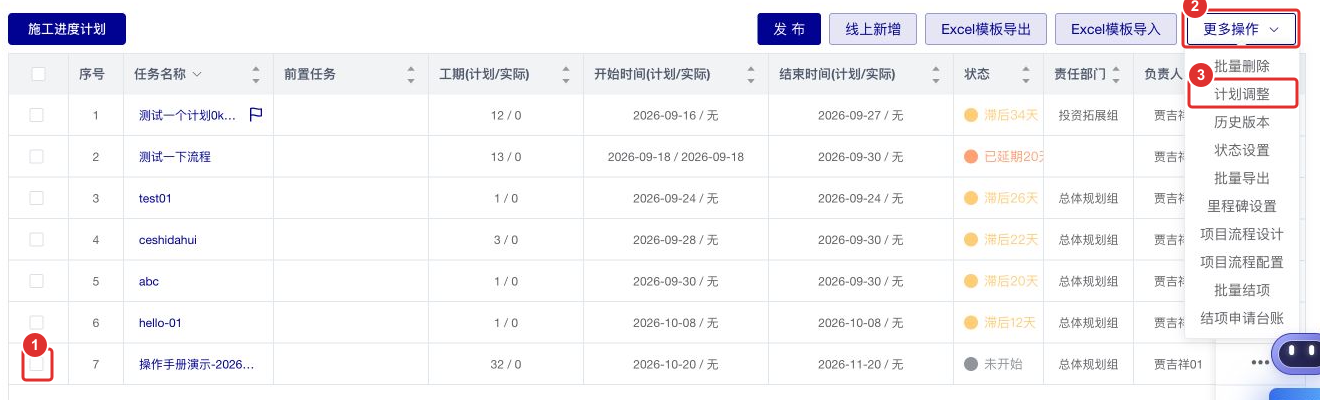

图6标记:①勾选节点;②更多操作;③计划调整。变更导入与新增导入用途不同,应从对应入口下载模板。
二、填写并导入调整内容
| 变更模板列 |
处理要求 |
| 施工计划id |
保留下载值,用于对应原节点,不删除、不重新编造 |
| 任务名称、WBS编码 |
核对对应节点,名称按本次调整要求维护 |
| 计划开始时间、计划结束时间 |
填写调整后的日期;本次演示模板日期形式为2026-10-20 |
| 责任人、审核人 |
按本次责任关系维护,保留未调整人员 |
- 在下载模板中修改需要调整的字段,保留未变更内容及原节点标识。
- 在上传区域选择填好的文件,点击 导入。
- 导入校验后进入 计划调整 报审页,检查“当前计划”中的变更值。
- 确认无误后点击 发起,提交调整审批。导入文件本身不等于调整已经生效。
- 跟踪流程结果;审批归档后回到列表和节点详情核对生效值。

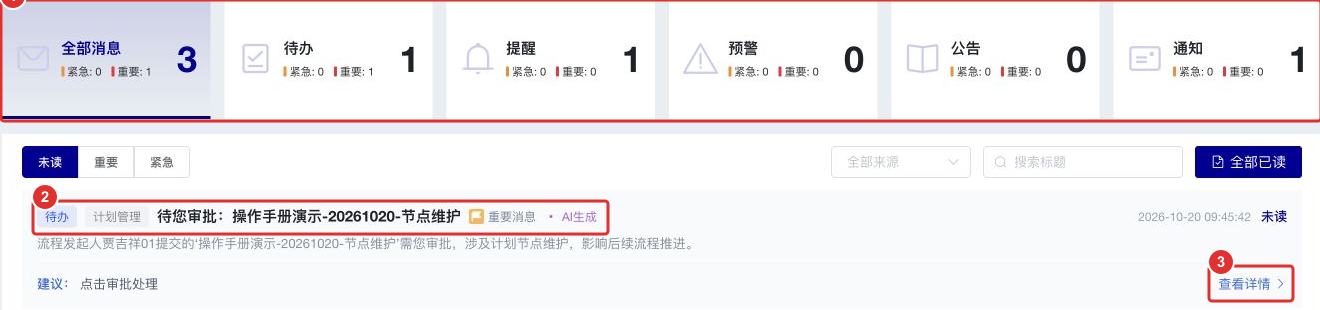

点击图片可放大查看红框与步骤标记
图7标记:①“计划调整”表单;②调整后的完成日期;③发起。本例将专用演示节点的计划完成日期由2026-11-20调整为2026-11-21。
三、变更消息如何触发
提交调整、流转至审批节点、抄送和归档,分别触发发起人通知、审批人待办、抄送通知和归档通知。调整审批归档后,再按实际变更内容发送业务提醒:时间变更通知负责人及上级计划负责人(如有);负责人变更分别通知原负责人交接、新负责人承接;名称变更通知负责人关注。
完成标志: 调整流程有明确审批结果,节点信息已按结果回写,相关人员可从消息进入查看。审批中的“变更中”状态不能当作调整已生效。
第六章 执行反馈与长周期回顾
一、提交过程反馈
- 找到节点,点击该行右侧 … → 反馈,打开“任务反馈”。
- 节点实际启动时选择 任务开始,填写实际开始时间和进度说明。
- 后续选择 进度反馈,维护完成进度和进度说明,按需上传成果或现场材料。
- 点击 提交,回到节点详情的 进度动态 核对反馈记录和完成进度。
- 按每周反馈要求持续更新长周期节点,说明本周完成事项、当前进度、阻塞问题和下一步安排;仅查看消息不算提交反馈。

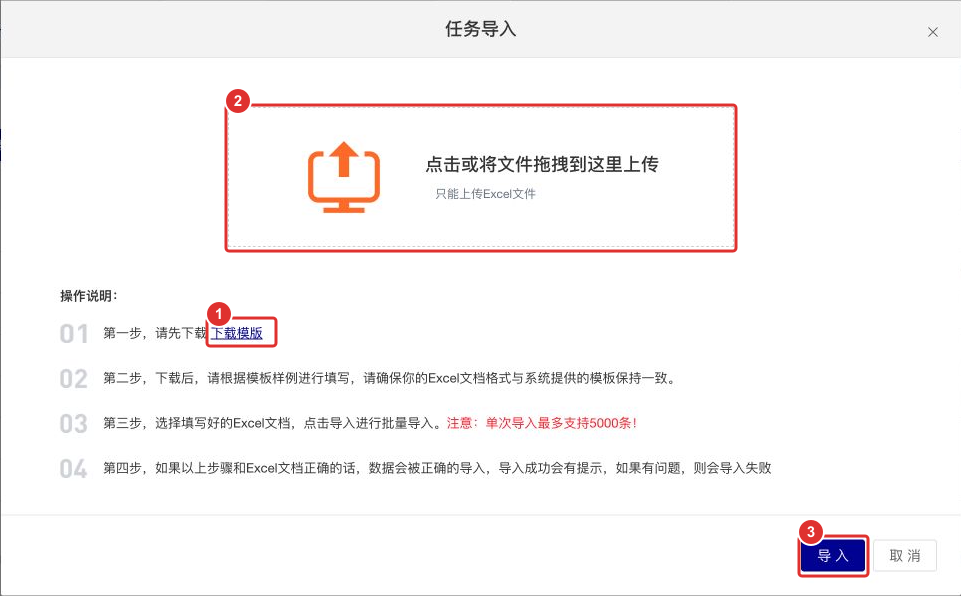

点击图片可放大查看红框与步骤标记
图8标记:①选择进度反馈并填写完成进度;②进度说明;③附件;④提交;⑤进度动态查看历史记录。带红色星号的字段按页面要求填写。
二、反馈提交后的消息规则
“任务开始”反馈提交后,向负责人及上级计划负责人(如有)发送开始通知,内容包含节点名称、反馈提交人、实际开始时间和说明。“进度反馈”提交后发送进度更新通知,内容包含完成进度和进度说明,点击后进入对应反馈详情。
普通进度反馈用于更新执行过程;即使填写100%,仍需按第七章申请结项。
三、长周期节点的每周回顾提醒
当前未发现独立的自动回顾提醒: 每周反馈入口已可使用,但本次核对的22条计划管理消息模板中,没有“计划每周回顾”模板;业务方也未提供其他已接入规则。现有“任务回顾提醒”属于任务管理,不作为计划管理的提醒依据。
长周期节点由负责人按项目要求主动进入 … → 反馈 → 进度反馈,更新本周完成事项、当前进度、阻塞问题和下一步安排。提交后按“进度反馈通知”事件接入消息中心,接收对象为节点负责人及上级计划负责人;查看消息本身不计为已完成周反馈。
目前不承诺“每逢周几几点”或“满7天自动发送”。如后续新增自动回顾提醒,需另行确认适用节点、触发基准、发送周期、接收人及反馈后停止规则,再更新本手册。
四、与延期提醒和超期预警分开理解
消息中心已有 进度延期提醒、进度已延期预警,用于提示节点进度风险和超过计划完成时间的情况。这两类消息不等同于每周回顾提醒。
接入文档中的进度偏差算法与当前SIT模板显示存在差异,当前“进度延期提醒”的场景文字和触发公式也未完全一致。具体扫描周期、阈值和发送时刻需管理员核定后执行,不以旧模板公式推断本项目的实际发送时间。
第七章 发起结项
一、从列表发起结项
单个或多个节点均可通过 更多操作 → 批量结项 办理。先在列表勾选本次已完成的节点,核对选择范围后进入。
- 在“批量结项校验”窗口核对 已选择任务、可申请结项、不可申请 数量。
- 有不可申请节点时,查看下方原因。计划变更中的节点会被拦截,应先完成变更流程;父子节点仅体现层级关系,不做强制联动。
- 点击 仅对可申请任务继续,进入批量结项表单;如果需要调整范围,点击“返回重选”。
点击图片可放大查看红框与步骤标记
图9标记:①资格校验数量;②不可申请原因列表;③仅对可申请任务继续。不可申请的节点不能跟随本批次提交。
二、填写结项信息并发起
- 核对标段、申请人、申请部门和申请任务数。
- 多个节点使用相同实际时间或说明时,在 公共结项信息 中填写统一实际开始时间、统一实际结束时间、公共进度说明,按需上传公共附件,再点击 应用到全部任务。
- 在下方 结项任务明细 逐条检查实际开始时间、实际结束时间、任务说明及任务附件;不同节点的实际信息应逐条调整。也可使用表单中的“导入信息”批量填写。
- 核对本次范围与完成成果后点击 发起。需稍后办理时,可先“保存草稿”;保存草稿不等于提交审批。
- 等待“批量申请结项发起成功”提示,再到结项申请台账查看记录。
点击图片可放大查看红框与步骤标记
图10标记:①统一实际时间;②公共进度说明;③应用到全部任务;④结项明细;⑤发起。审批按整批通过或整批驳回办理,不支持部分通过,提交前应确认同批节点均符合结项条件。
三、查看申请台账及其他入口
通过 更多操作 → 结项申请台账 查看记录。台账加载当前项目下的全部结项申请,不区分申请人,可按标段查询,核对申请任务数、申请人、提交时间、审批状态、当前审批人和审批完成时间。
节点行 … → 反馈 中也有“申请结项(发起结项流程)”选项,填写实际时间、进度说明后可提交。出现“系统未知错误”时,应先查台账确认是否产生申请,再联系管理员处理;不要以报错页面推断申请已成功或连续重复提交。
四、结项消息与完成确认
结项申请发起后,负责人收到提交结果通知;流程到达审批节点后,审批人收到待办;抄送节点产生抄送通知;审批归档后,发起人收到归档通知。点击相应消息进入结项流程或计划详情核对结果。
完成标志: 结项流程审批结果已明确,节点结项状态已经回写,并能查到结项记录。进度达到100%、有实际结束时间或收到“流程已发起”通知,均不能单独作为已结项依据。
第八章 常见问题
一、新增后为什么没有提醒
先确认是否只保存了节点。新增保存后还要勾选节点,点击“发布”,并在报审页“发起”。已提交时再核查流程记录、消息接收人、消息分类、已读筛选和实际投递渠道。
二、为什么不能发起计划调整
先检查是否勾选节点,再看流程状态。当前界面拦截提示允许“未进行、已归档、已驳回”的计划修改;正在审批的节点应先处理现有流程。
三、导入后是不是自动报审
新增导入成功后,应在列表核对并按第三章提交报审。变更导入会进入“计划调整”表单,还需要核对并点击“发起”。
四、反馈按钮不可用怎么办
核对节点报审是否已经生效、当前账号是否有相应操作权限,以及是否存在状态限制;以按钮和系统提示为准。不要通过修改状态绕过审批。
五、已经填了实际完成时间为什么还显示延期
实际执行数据、进度反馈和结项流程是不同记录。先确认是否发起并完成结项,再核对节点状态是否已回写;必要时联系管理员核查,不直接把日期存在视为结项完成。
六、收到消息并已读后为什么还有待办
消息已读只说明看过消息。进入流程并完成审批后,再核查待办状态和后续流转。
七、没有收到每周回顾提醒怎么办
按第六章完成每周过程反馈,并请管理员确认计划管理的回顾模板、触发基准、周期、接收人和渠道是否已经配置。延期提醒或任务管理回顾模板不能替代计划每周回顾的接入核查。
